真石漆多彩施工介绍 【案例】

来源:   浏览量:6785    更新时间:2016-04-01

真石漆多彩施工工艺

一、适用范围:

适用于混凝土、抹灰基层、保温基层等各类建筑物外墙面装饰。


二、工艺特点:

1、是酷似天然石材的效果,具有自然色泽,给人以高雅、和谐、庄重的美感。目前较多建筑都采用了真石漆作为高档建筑物的饰面装修。

2、具有耐水、耐碱、无毒、无味、粘接力强、永不褪色等优点;具有良好的附着力;可以延长建筑物的使用寿命。

3、在保温基层上采用真石漆取代石材装饰效果,具有施工简便、省时、安全、经济、环保等诸多优点。


 三、涂层结构:



四、施工准备

配套产品:


序号

产品名称

型号

作用

备注

1

外墙专用腻子


弥补基层细微缺陷


2

环保装饰底漆

T500

防止真石漆透底发花


3

真石漆

T116

装饰作用


4

多彩

H3000

装饰作用


5

环保罩光清漆

FS330(+T308)

保护作用





注:基层偏差较大时,由上道工序对基层进行修补找平或采用聚合物抹面砂浆(BS202/FBJ-02)进行找平修整。

2.主要机械与施工工具:

空压机及配套的管线接头、漏斗喷枪、喷枪、角磨机、钢丝刷、抹子(刮板)、开刀、杠尺、盒尺、线包(墨斗)、毛辊、刷子、简便水平器、粗细砂纸等。


五、作业条件:

1.基层处理前,墙体需要时间养护,一般新水泥墙面冬天养护时间为28天,夏天养护时间为14天。养护到基层的pH值小于10,含水率小于10%后,再进行基面处理。

2.基层检查验收:GB50210-2001抹灰质量的允许偏差(mm)及检验方法。


平整内容

普通级

高级

检验方法

立面垂直度

4

3

用2m垂直检测尺检查

表面平整度

4

3

用2m垂直检测尺检

阴阳角方正

4

3

用直角检测尺检查

分格条(缝)直线度

4

3

拉5m线,不足5m拉通线,用钢直尺检查

墙裙、勒脚上口直线度

4

3

拉5m线,不足5m拉通线,用钢直尺检查



3.基层应清洁,表面无灰尘、无浮浆、无油迹、无锈斑、无霉点、无盐类析出物和无青苔等杂物。

4.门窗按设计要求安装完毕,并通过验收。

5.完成雨水管卡、设备洞口、管道安装,并将洞口四周用水泥砂浆抹平,所有墙面需晾干。

6.采用双排架子或吊篮施工,应符合国家安全规范要求。

7.施工前,对不进行施工部位进行遮挡保护。


六、操作工艺:

工艺流程:墙面基层处理 →批刮外墙专用腻子1-2遍→滚涂环保装饰底漆T500→弹线分格→→粘贴美纹纸→喷涂真石漆T116→喷涂多彩H3000→喷涂罩光漆FS330(+T308或T309)

1、基层处理

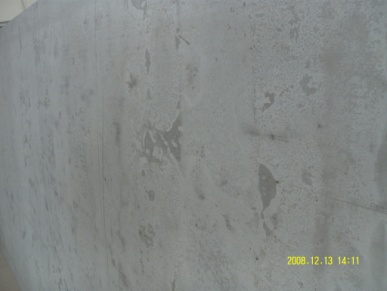

基层处理前应彻底清除疏松、起皮、空鼓、粉化的基层,去除浮灰、油污等污染物。

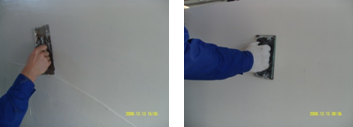

2、批刮外墙专用腻子:

外墙专用腻子分两道施工,一次刮涂厚度不应超过1.0mm/2.0mm,每道间隔时间不低于5小时(25℃)。每道刮涂完毕后对局部适当(25℃,干燥4-6小时)打磨修整,打磨完毕后清除浮灰。需要充分干燥固化,至pH值小于10,含水率小于10%后,方可进行下一道工序的施工。

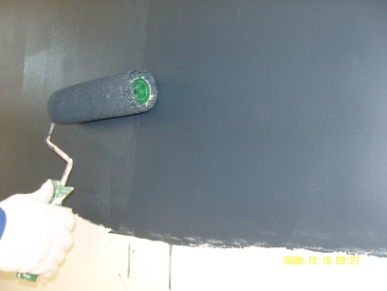

3、滚涂环保装饰底漆或专用抗碱底漆:

环保装饰底漆或专用抗碱底漆涂刷一定要均匀,不可过量兑水,一般可兑5~10%的水进行施工。使其完全遮盖底材,环保装饰底漆或专用抗碱底漆的颜色要和真石漆颜色接近,以防止真石漆透底出现发花现象。

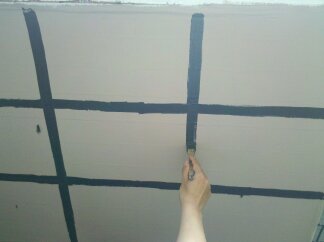

4、弹线分格:

根据设计要求进行弹线 、分格。



5、刷环保装饰底漆:

用小毛刷沿线涂刷分格缝漆,描线宽度控制在美纹纸两侧各1cm内。

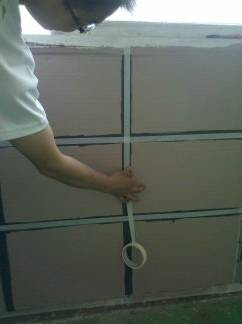

6、粘贴美纹纸:

待环保装饰底漆完全干燥后,沿线粘贴美纹纸,要求横平竖直,交圈。根据不同的施工季节选用合适的美纹纸。



7、喷涂真石漆:

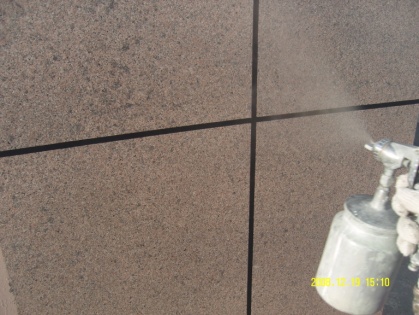

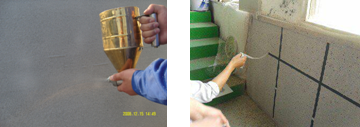

真石漆一般不需加水,必要时可少量加水调节,但喷涂时应根据装饰效果的要求,注意控制产品施工粘度、气压、喷嘴直径(4-8mm)、间距(喷枪与墙面垂直距离应保持30-50cm)等应保持一致。

施工难度比较大,如果控制不好漆膜容易产生局部发花现象。因此真石漆喷涂时,注意出枪和收枪不要在施工墙面上完成;而且喷枪移动的速度要均匀;喷涂时下一枪压上一枪1/3的幅度,依此类推,且搭接的宽度要保持一致;保持漆膜薄厚均匀。

要求分两遍施工,间隔时间晴天为4-8小时,气温较低时适当延长间隔时间。

待第二遍真石漆施涂完毕后立即趁湿撕去美纹纸。


8.喷涂多彩:

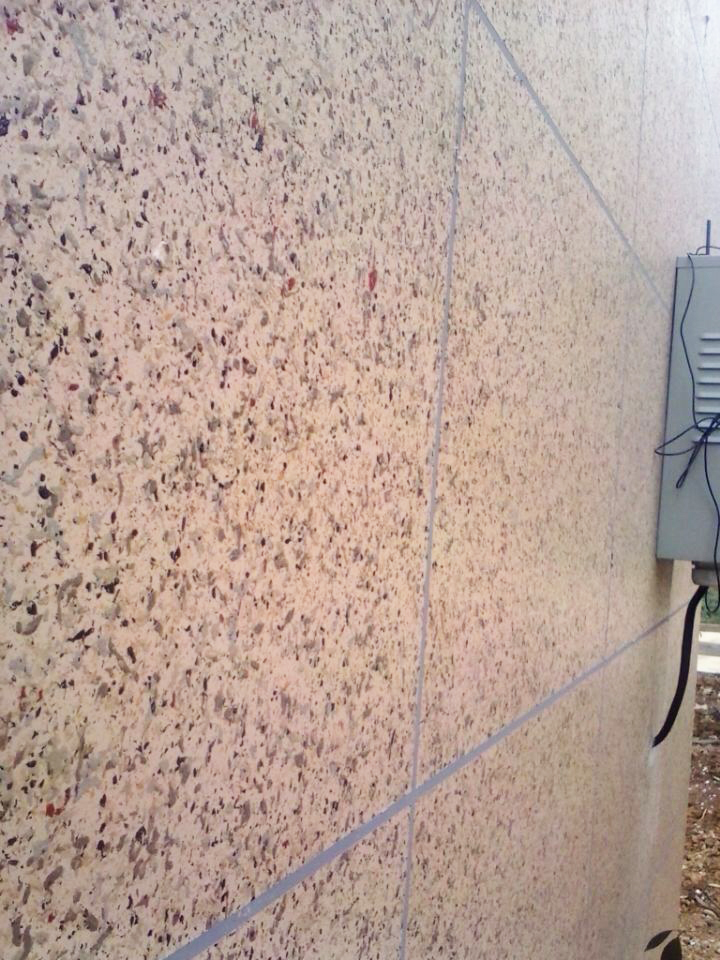

待真石漆完全干燥时开始施工喷涂多彩

采用专用喷枪均匀喷涂多彩石,一般分两遍喷涂。施工时严禁兑水,保持气压与间距(喷枪嘴与墙面垂直距离应保持30-50cm)一致。

多彩的施工难度比较大,控制不好漆膜容易产生局部发花现象。喷枪移动的速度要均匀;喷涂时下一枪压上一枪1/3的幅度,依此类推,且搭接的宽度要保持一致,花型分布均匀。

待第一遍表干(指触不粘手)后,再喷涂第二遍,然后及时去除胶带。

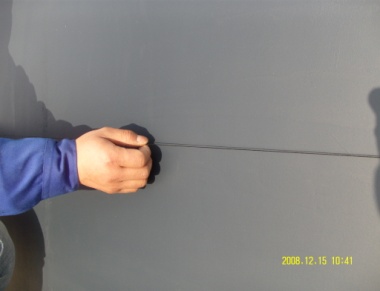

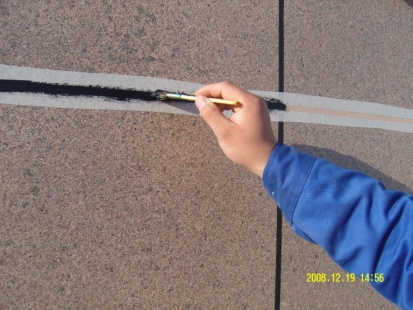

9. 描线:

待多彩石完全干燥后,粘贴胶带,描线,然后及时去除胶带。



10.喷涂或滚涂专用液态花岗石罩光清漆:

水性罩光清漆施工时兑20-30%的水,夏季气温较高时宜采用滚涂的方式进行施工,冬季气温较低时,宜采用喷涂方式进行施工,要求喷涂均匀,一般两遍成活,间隔时间为4小时。溶剂型为有光与哑光两种,施工时按照使用说明书的配比进行调配,喷涂施工,调配好的产品要求在4小时内用完,施工时注意保持粘度与气压一致,喷涂均匀,预防流挂与漏喷现象,一般两遍成活。



11、喷涂光能自洁涂料(可选用):

施工时严禁兑水,严格要求喷涂施工,施工时注意保持粘度与气压一致,喷涂均匀,预防流挂与漏喷现象。


七、施工注意事项

1、使用前应核对配套产品的标签,确认无误后方可使用。

2、真石漆多彩施工时,要求墙面温度不低于5℃、不高于40℃,大气温度不高于35℃(夏季避开阳光直射的墙面施工),湿度不高于80%,风力小于四级,关注天气变化,雨天或即将下雨的天气禁止施工。

3、真石漆及多彩储存应在0℃以上、40℃以下,阴凉干燥处,避免阳光直晒。

4、真石漆多彩施工时应注意其它分项成品保护,防止交叉作业引起的污染。

5、多彩石产品第一次施工需由公司专业人员进行施工指导,较长时间静止存放的产品在开盖使用前可轻微搅动,禁止电动工具搅拌,无需加水稀释。

6、开盖的料每次使用完毕后必须将桶盖严,本产品严禁与任何产品进行混合。

7、施工前应做根据作业面做好用料计划,减少供货批次,同一面墙必须使用同一批次的产品,以保证颜色的一致性。

8、施工过程中发现异常,必须及时反馈并停止此道工艺的施工。

9、施工作业段的衔接应保持在分格缝或阴阳角处,对已施工成品部位进行遮挡,避免交叉污染。

10、严禁使用脚手架进行喷涂施工。

11、涂刷工具用毕应及时清洗干净并妥善保管。

12、施工过程中应注意对施工人员的防护,如误入眼睛、口中应及时用大量水清洗,误吞服后应立即催吐,并及时就医。
