东湖宾馆海光水榭项目完美落幕

来源:   浏览量:7661    更新时间:2024-07-29

4月28日,“习莫东湖会晤”

让“世界级东湖”再次全球刷屏

 他们在东湖宾馆沿湖步道上漫步赏花
在湖边的亭台中纵论天下事
在海光水榭里共进午餐
他们在烟波浩渺、风景秀丽的东湖风光中
极目楚天、闲庭信步

在屏幕之外

又有一群人,格外激动

他们,来自

武汉好来屋装饰工程有限公司

很荣幸的参建了东湖宾馆海光水榭幕墙工程

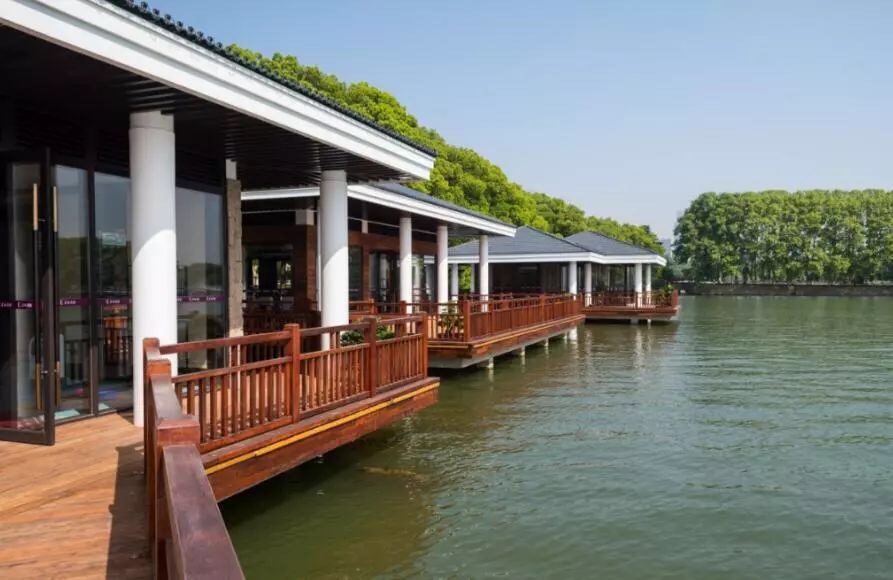

玻璃幕墙完工效果展示

铁军使命必达

不允许退缩

不允许任何环节出现问题

不允许项目工期延误一天

为了不辜负甲方领导对我们的信任

为了工作的使命感

为了自身的荣誉感

我们必须完成

必须超前完成

必须保证高品质的超前完成

全国范围内寻找超大板玻璃原片

      东湖宾馆海光水榭项目整体施工工期为45天(包含设计时间),该项目时间紧、任务重、要求高。

  所有外立面玻璃必须全部采用超大板,同时为了保证水榭的高透效果,玻璃须采用超白原片。

  此时,恰逢春节,如果等工厂上班后再进行生产加工,则不可能完成工期任务。公司立即调动所有资源,联系各大材料生产商,在全国范围内寻找超白原片存货,通过各种努力,最后在昆山工厂找到我们所需要的超大板超白原片。

“走水路”-转运玻璃

      东湖宾馆海光水榭为水上项目,根据项目整体时间节点安排,我们的玻璃进场时,水榭连廊已施工完成,超大板玻璃已无法通过陆路方式进行转运,所有玻璃只能通过水上运输的方式,转运至指定位置。

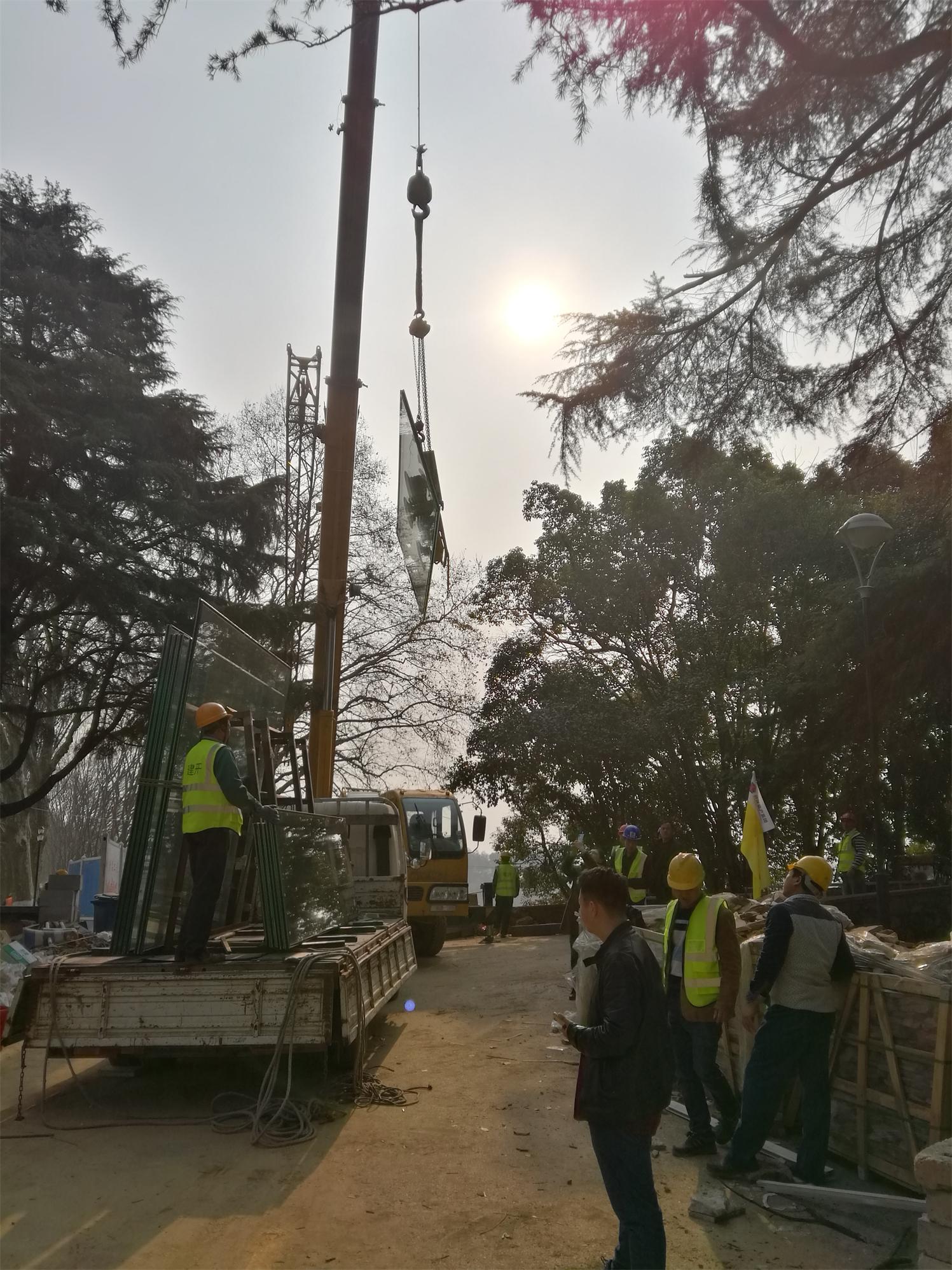

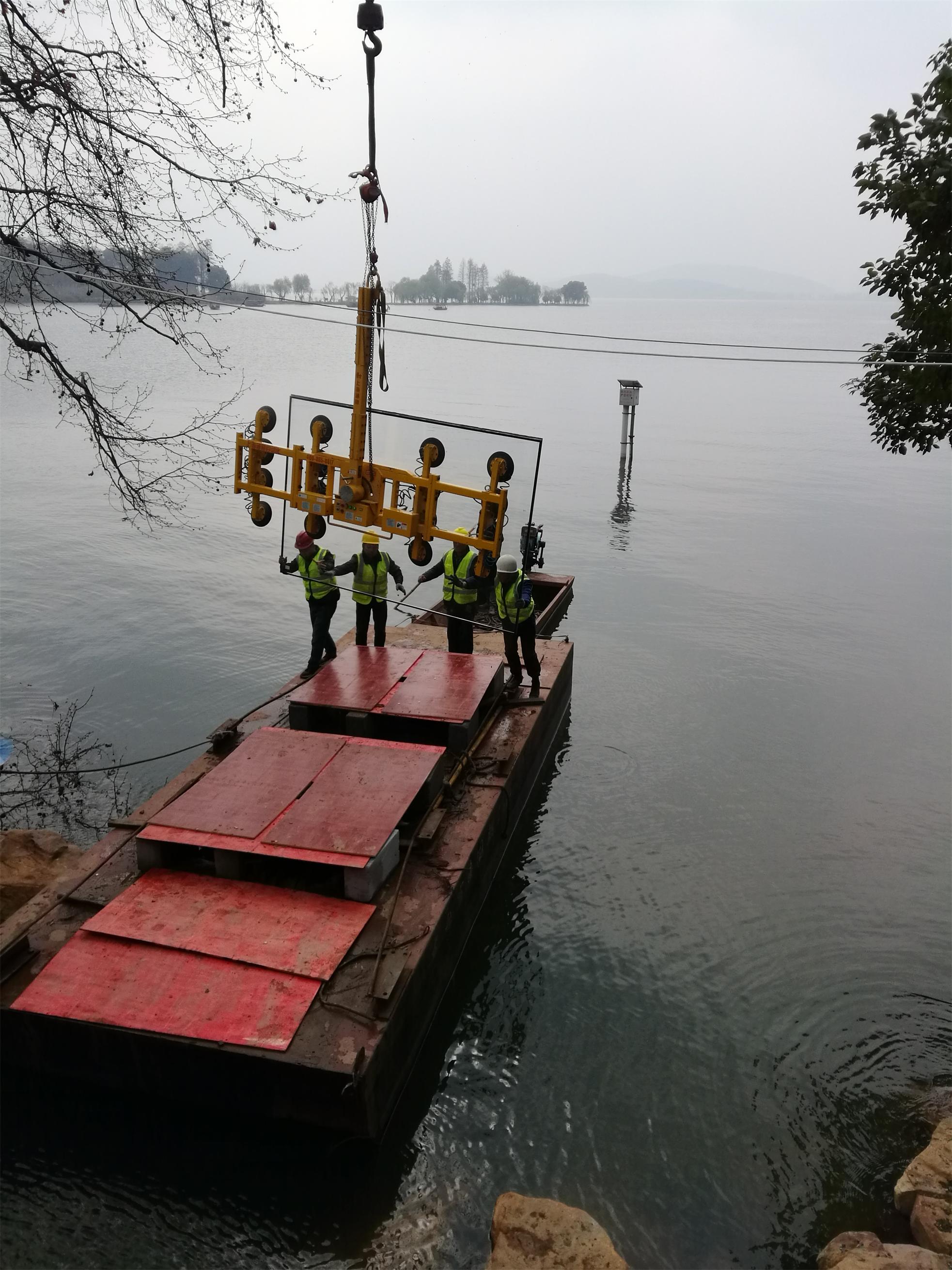

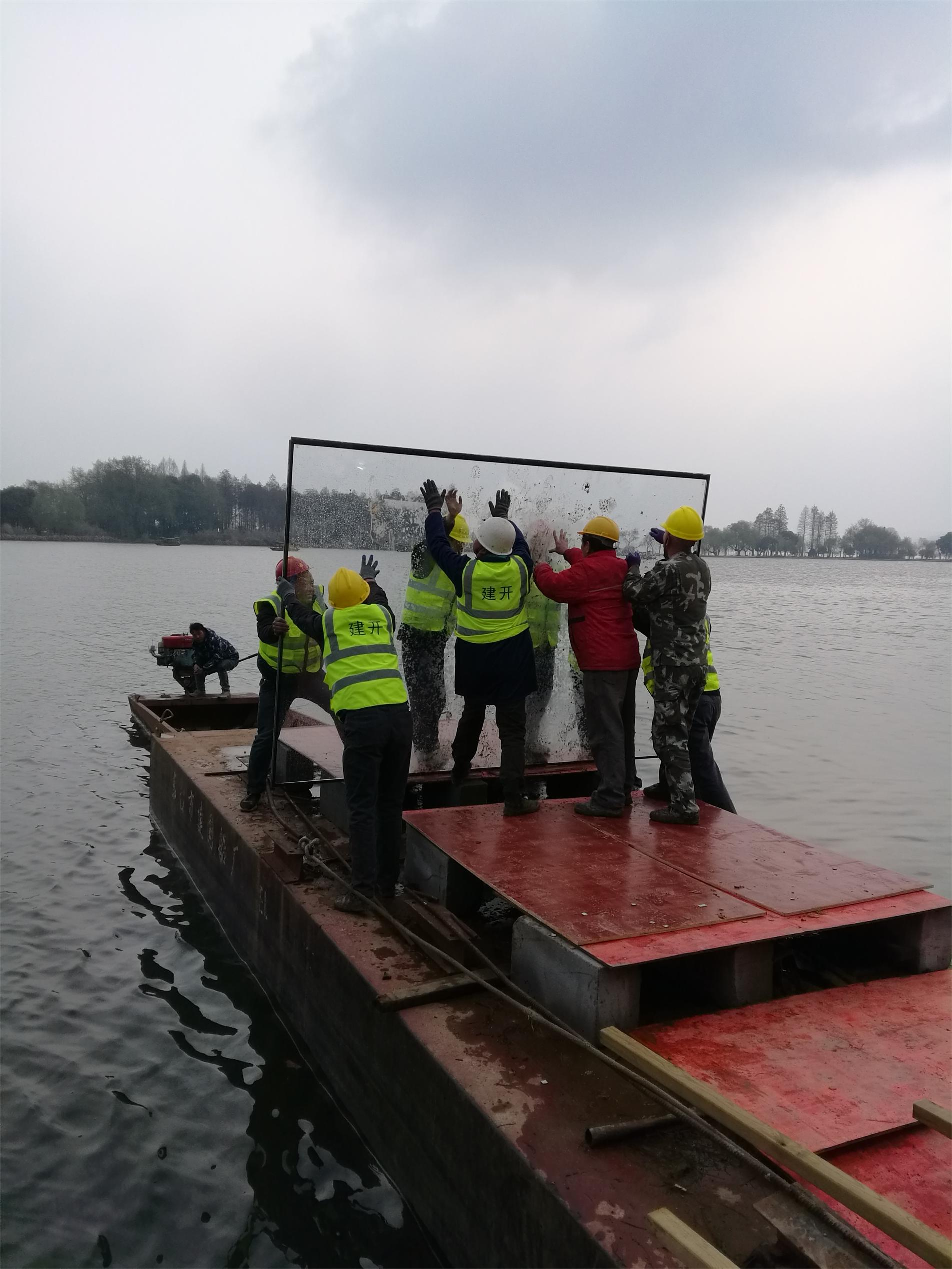

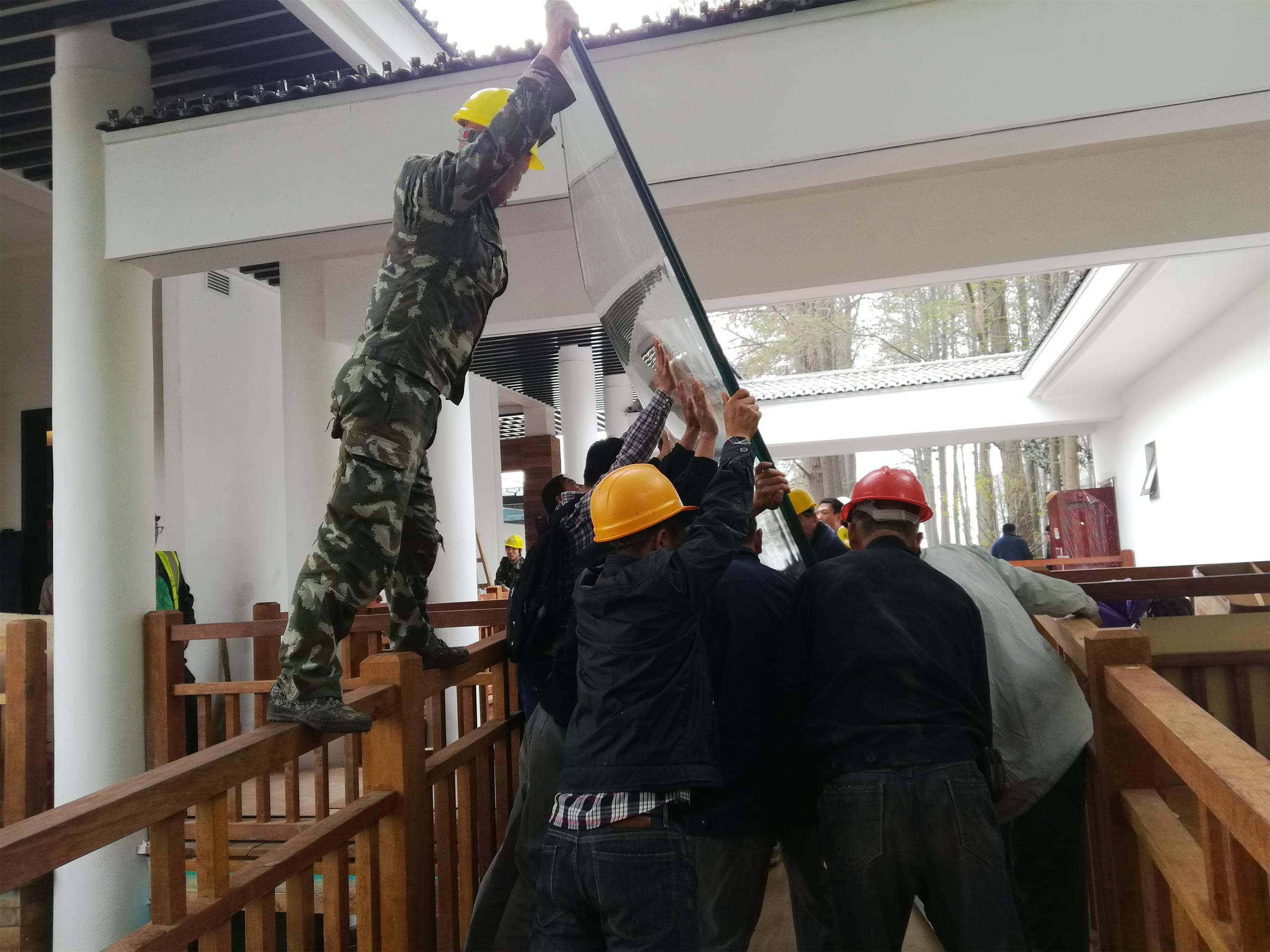

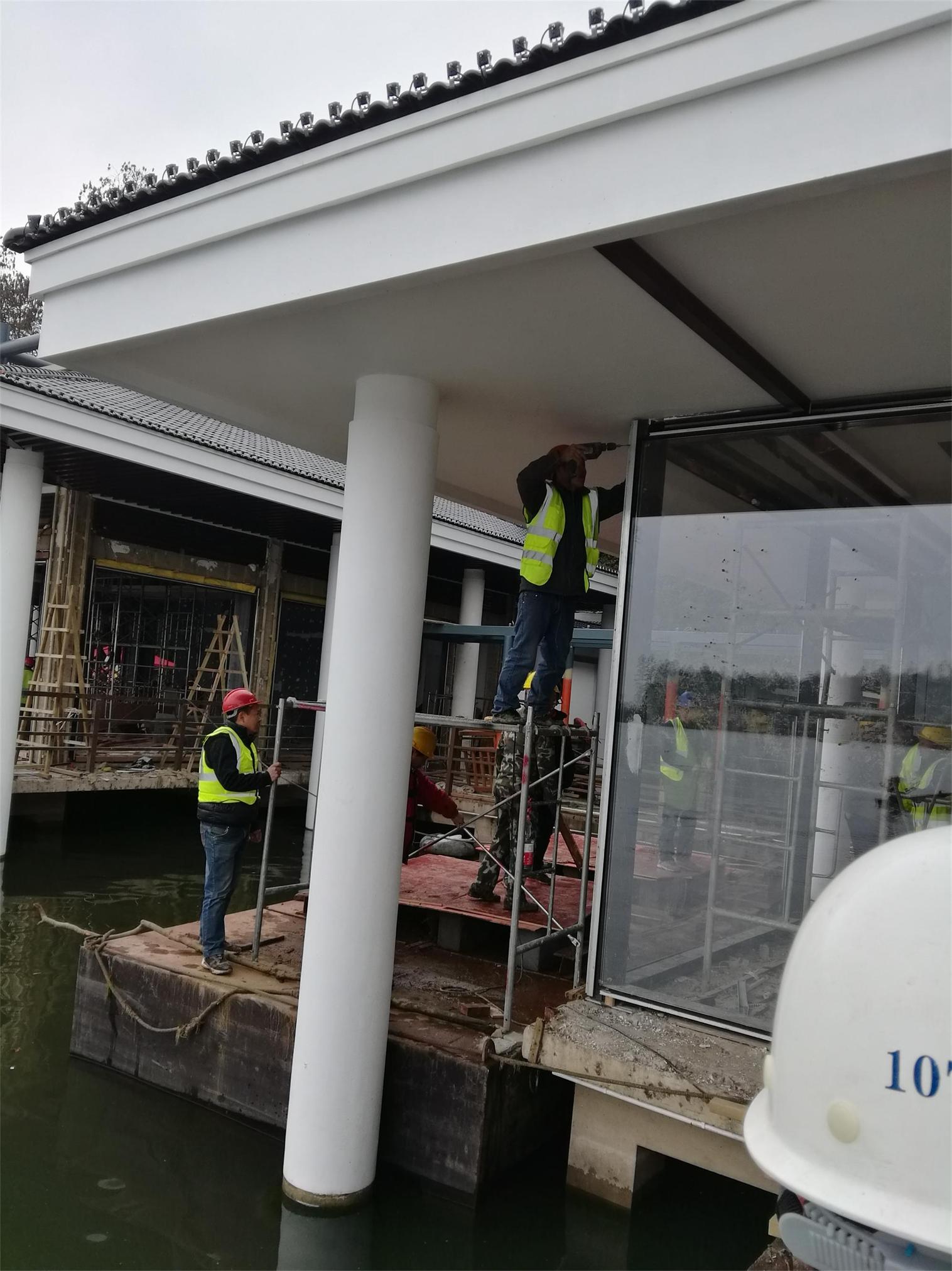

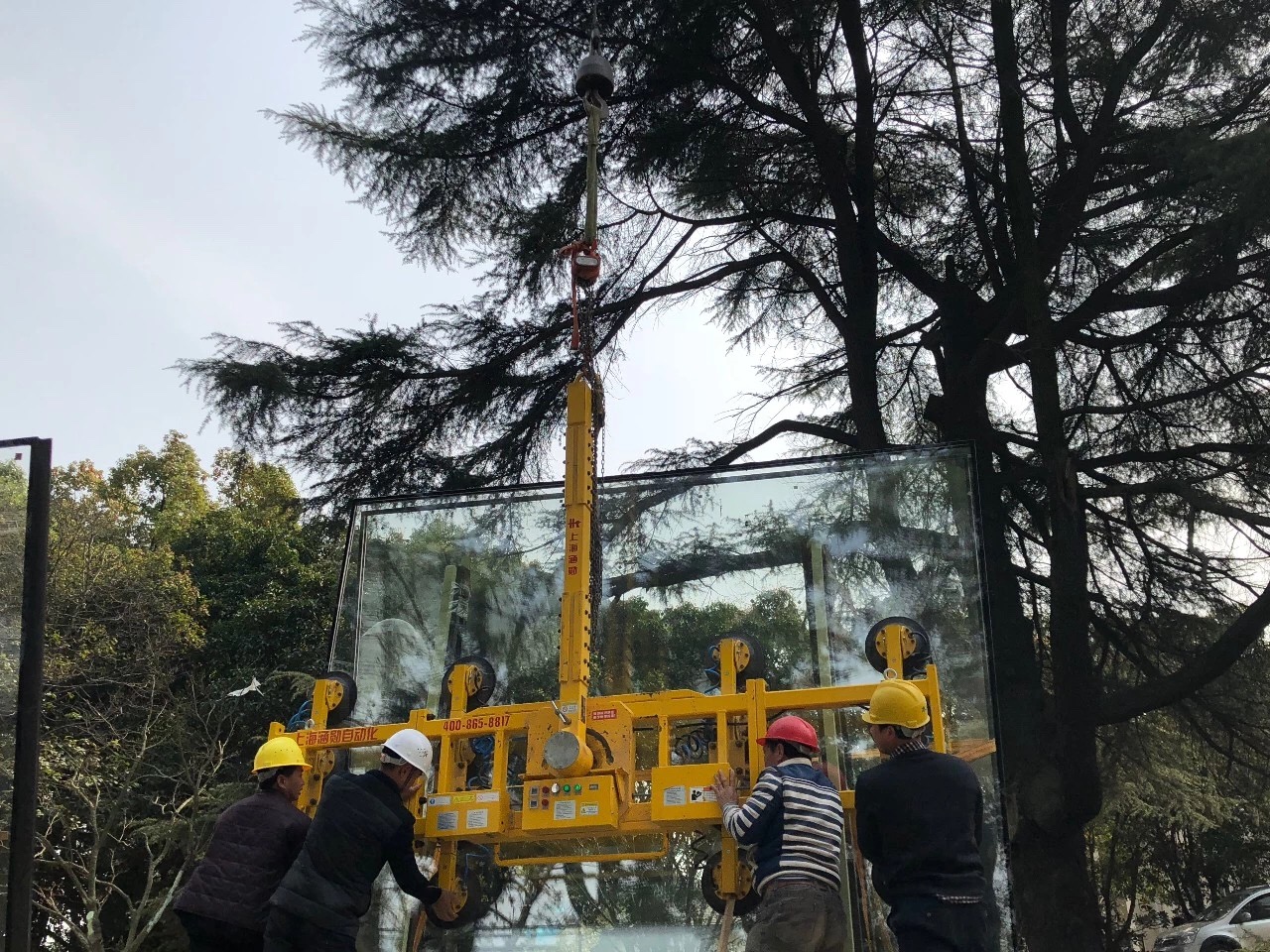

      运输过程:玻璃运输至梅玲礼堂广场-----采用50T吊车起吊,1.6T电动吸盘配合吊运玻璃--- 起吊到水上浮箱----利用动力船在水上运输玻璃--运至水榭平台指定位置---通过人力搬运至水榭安装位置。

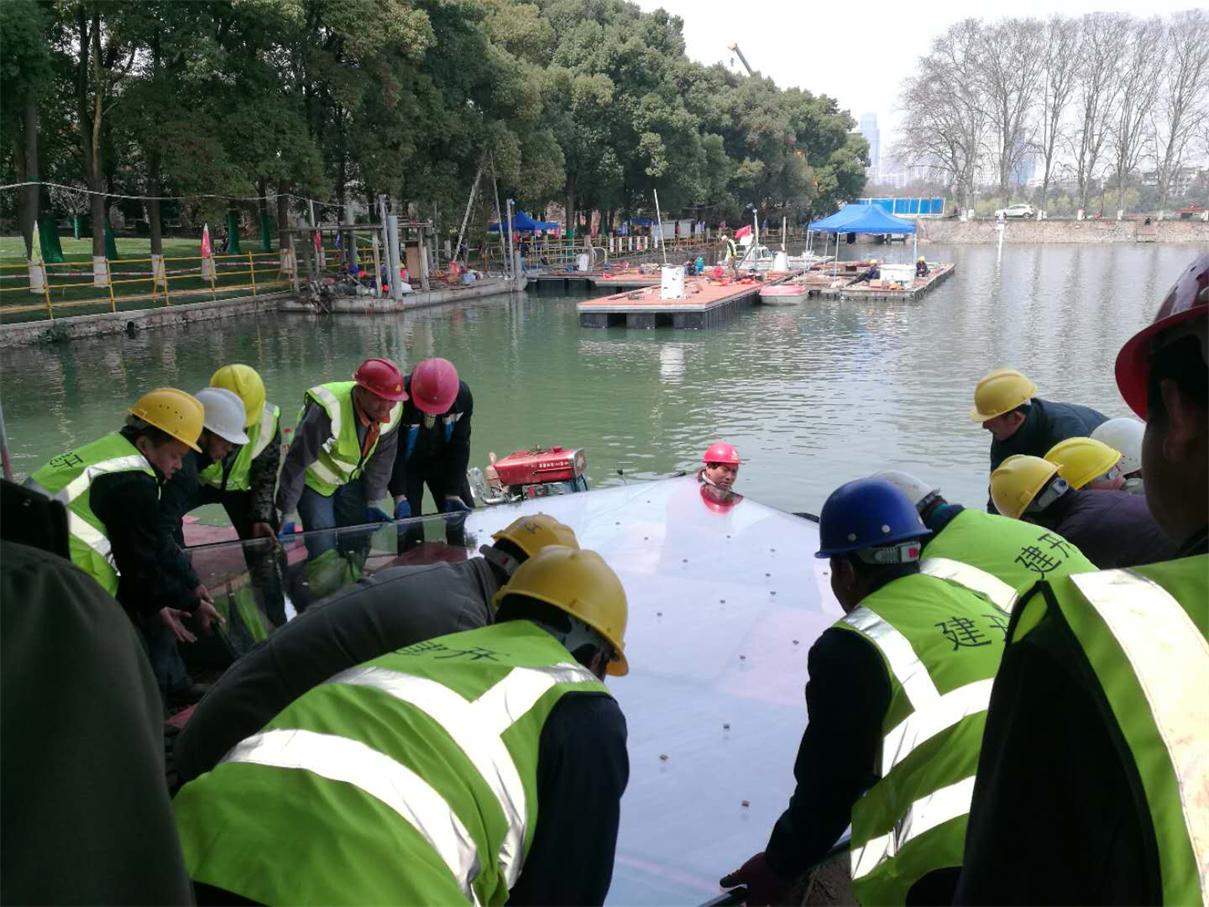

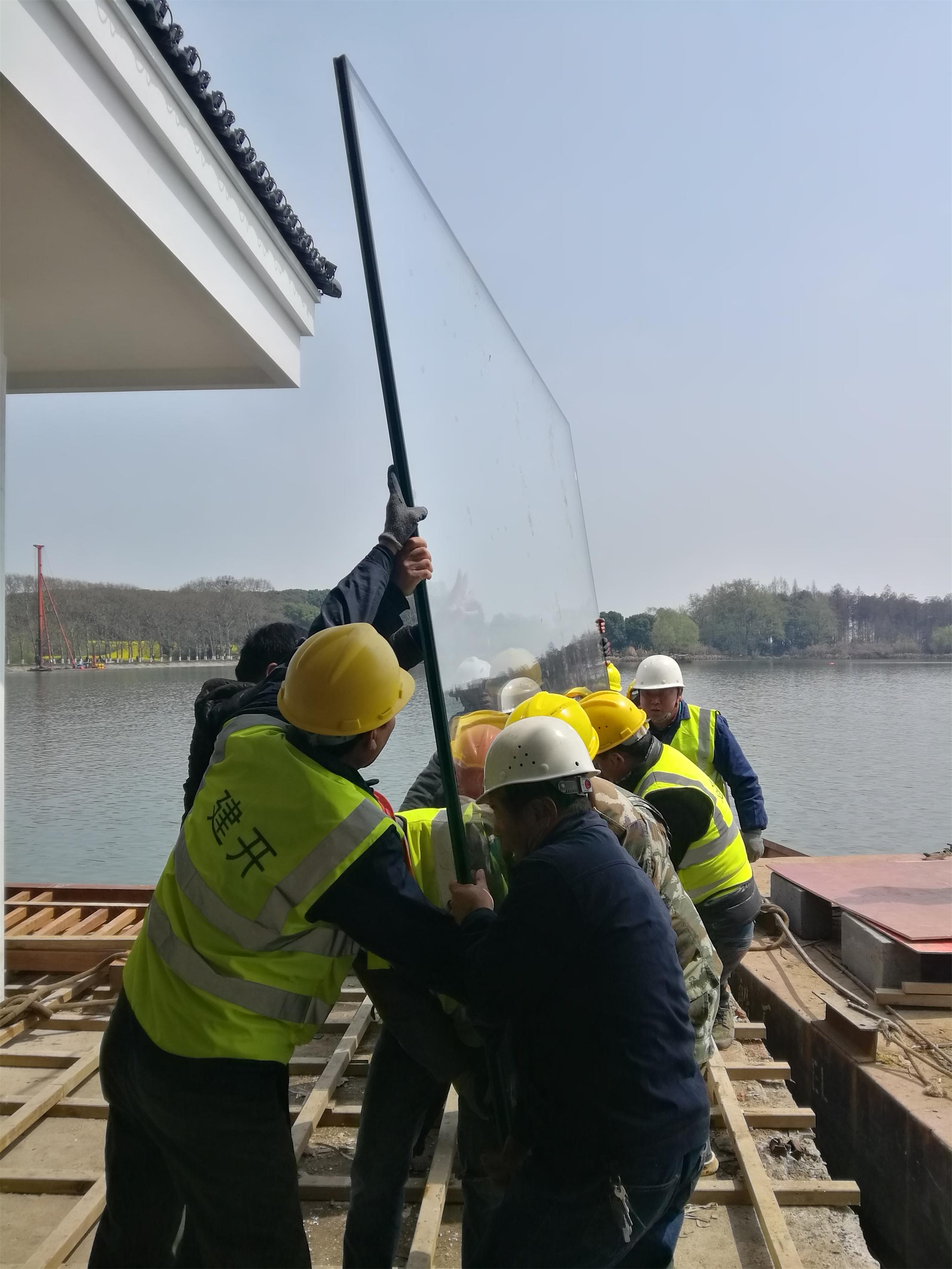

30余人,齐力协作转运玻璃

      为避免玻璃在运输、转运、安装的过程中出现破损,项目部对每种规格的玻璃进行了备片。同时,公司立即成立方案小组,针对玻璃转运工作进行专题讨论,不断优化转运方案,确保万无一失。

  通过合理的组织计划、现场协调和各位同事的齐力协作,所有玻璃毫无破损的顺利转运、安装完成,圆满完成工作任务。

项目表彰

  项目结束后,东湖水榭项目总何总就东湖宾馆海光水榭项目工作进行了复盘总结和经验分享,好来屋廖董分别对项目积极分子何总、高总两位同事的工作给予了肯定和表彰。同时,动员各项目同事,将继续发挥好来屋铁军-“能打仗,打胜”的战斗精神,为使命而战。

为荣誉而战

  东湖宾馆海光水榭,是两国友好往来的见证,也是好来屋人光辉的起点,与时代同步,与社会同步。好来屋将继续怀抱社会使命感和责任感,“以天下为已任”,不忘初心,以品质为企业发展前提,坚定的走下去。

> 相关新闻
关注我们follow us

扫描二维码关注我们

联系我们contact us
服务热线:027-8587-8008
公司传真:027-8562-0221
公司邮箱:2900830596@qq.com
公司地址:武汉市武昌区汉街总部国际万达尊A座9层沙湖会
网站首页 走进好来屋业务领域案例展示
新闻中心人力资源 联系我们

版权所有:武汉好来屋装饰工程有限公司
鄂ICP备15019167号-1
